Újabb munkagödör épül a paksi atomerőmű bővítésénél
Írta Arany Lucaekkor 2026-03-26

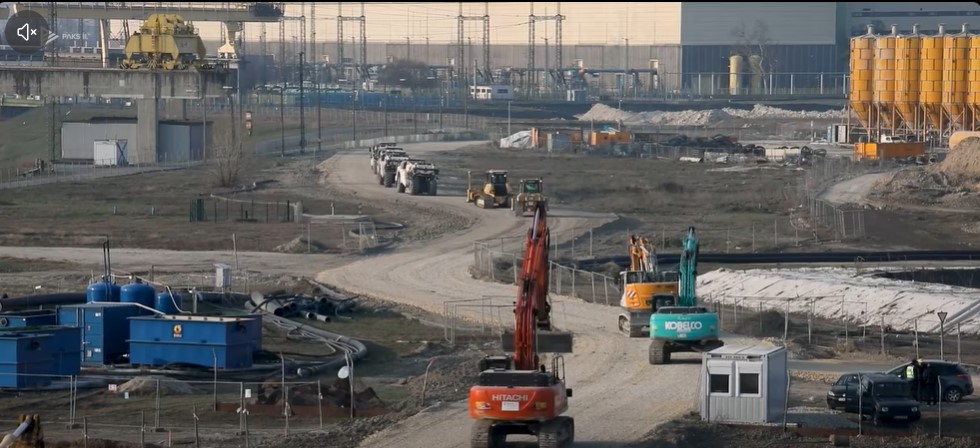

Megkezdték a második blokk munkagödrének kiásását a Paks II. beruházásnál.
Az első blokk alapozása februárban indult, a mostani földmunka már a következő egységet készíti elő. A tervek szerint az év végéig egy mintegy 150×190 méteres, 23 méter mély gödröt alakítanak ki. Az előző blokk előkészítése több mint két évig tartott, amit egy partfalomlás miatti leállás is lassított.
